Skip to main content

Genomförda projekt

Kontaktvägen 5
 Svensk Markservice och InfraNord har från 1 april -24 bytt lokaler med varandra, vilket innebär att Svenska Markservice numera förhyr 1332 kvm lokalyta hos oss
och InfraNord förhyr numera 480 kvm.

Förrådsvägen 20

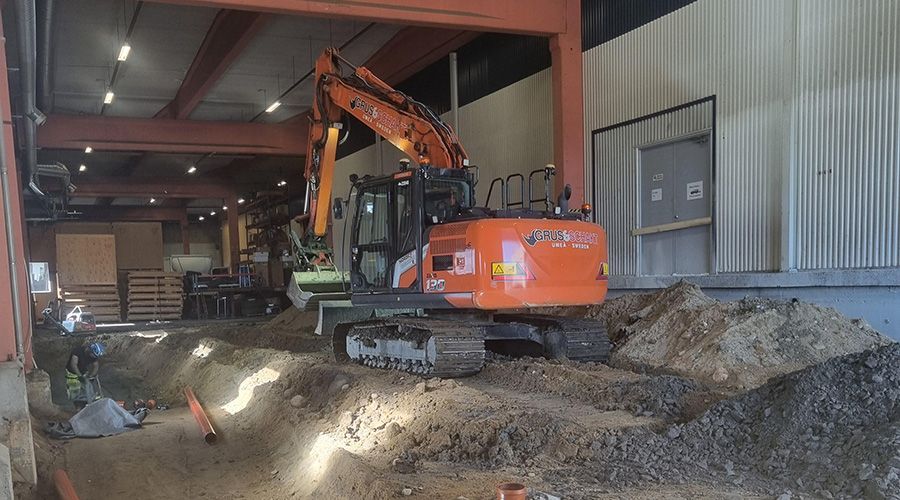

Borrning av självfall inomhus utfört av Ricus Styrbar borrning i norr.

Vi stod inför utmaningen att förlägga nya avloppsledningar med självfall i en befintlig fastighet. Normalt sett skulle denna åtgärd innebära bilning av betongen i fastigheten och medföra stora störningar för verksamheterna i fastigheten. Vi kontaktade Rikcus om möjligheten att borra för rörförläggningen istället. Borriggen ställdes upp på flera olika platser i fastigheten och borrade sig ut i mottagningsgropar på utsidan av fastigheten. Detta sparade mycket pengar och för oss och innebar endast ett kort avbrott under tiden borrningen utfördes

Kontaktvägen 5
Backpackinglight tar över lokalerna efter Rosendahls antik på Förrådsvägen 22. Det sker i november 2023

Kontaktvägen 5

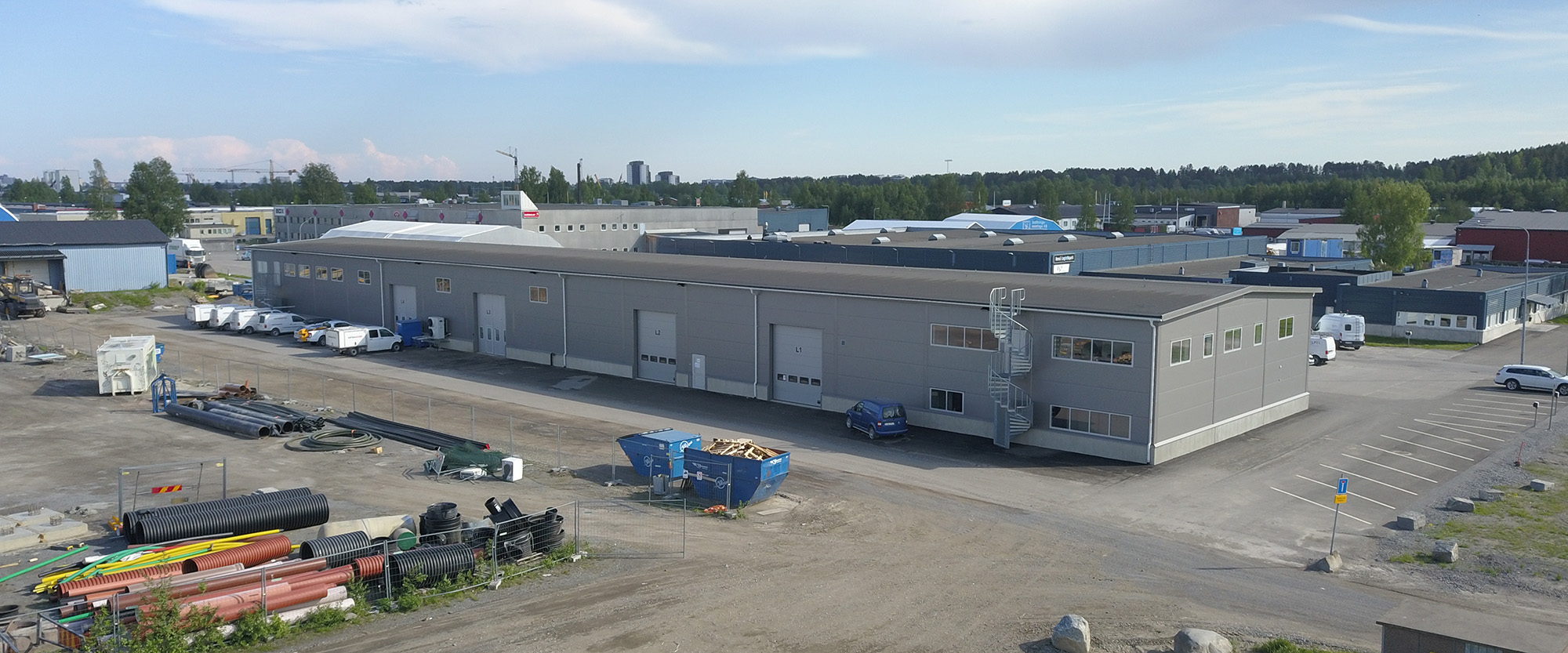

2023 i oktober flyttade JML Konsult & Bemanning till oss på Kontaktvägen 5

Strömvägen 8

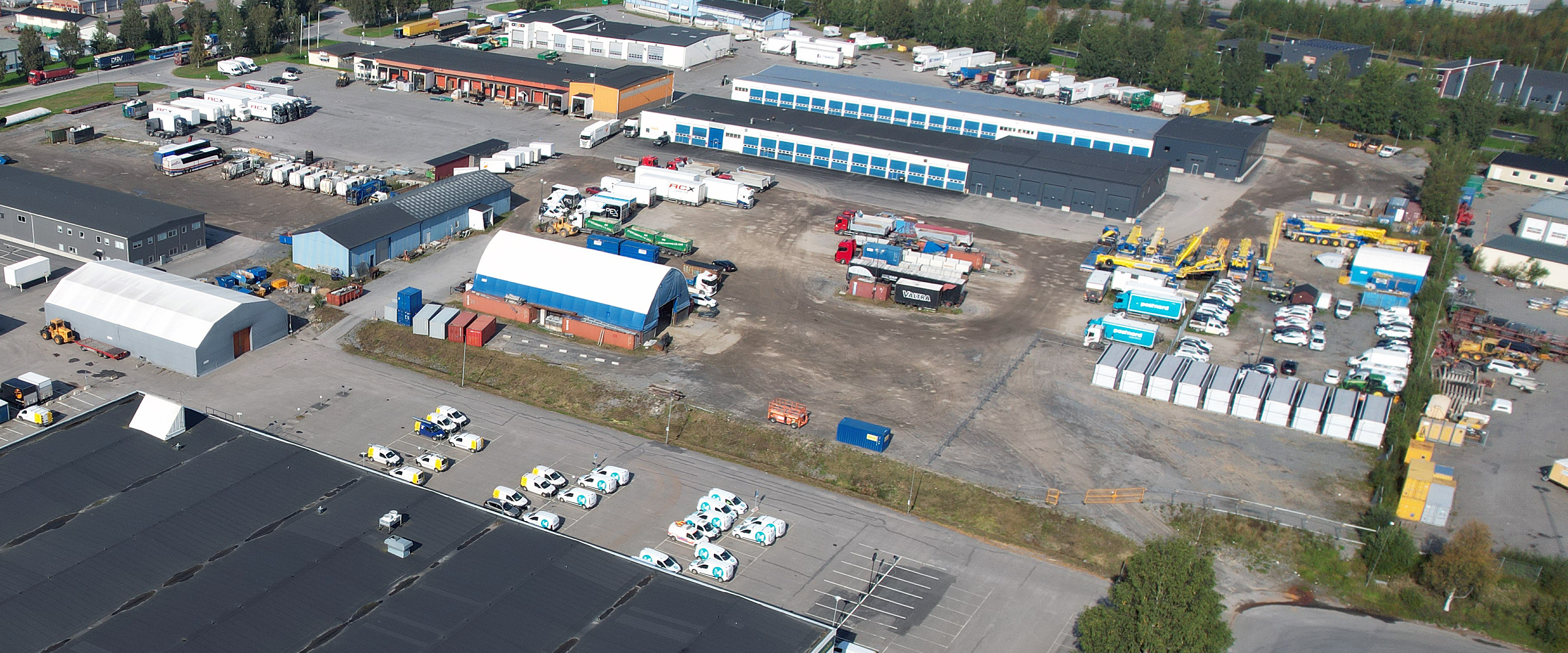

Expandia Modul har markyta och lagertält av oss för att göra Umeå till ett lager för sin verksamhet. Det sker vid årsskiftet 2022/23. Pressmeddelande

Strömvägen 8

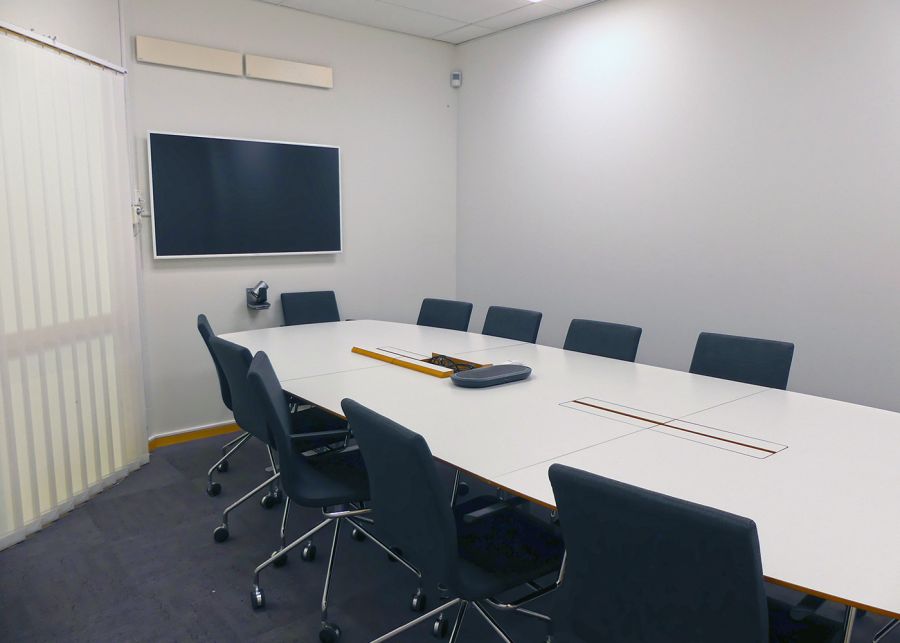

Vi är glada att kunna välkomna Assemblin, en välrenommerad teknikinstallatör till Umeå Logistikpark.
De kommer att flytta in i januari 2023, till ca 1700 kvm nyrenoverade kontorslokaler.

Mätarvägen 1

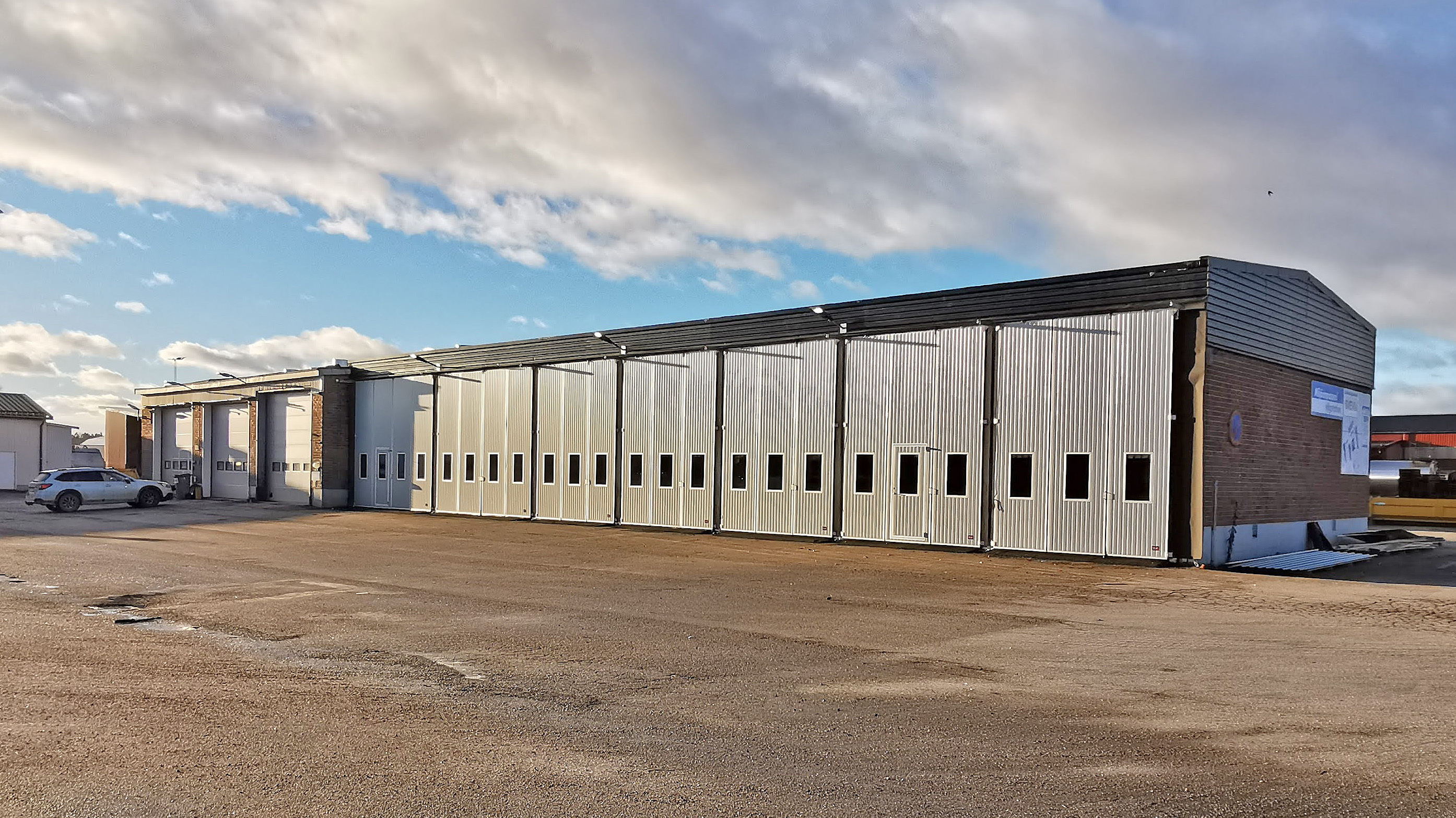

Ett projekt för vår hyresgäst Svevia på Mätarvägen 1 där vi höjt garagetaket och monterat 7 st högre portar samt installerat nya moderna luftvärmare.

Kontaktvägen 1
För E Andersson & Söners åkeri har vi byggt 3 st 25 meters lastbilsgarage med oljeavskiljare och maskinstyrda portar. De har även fått fika- ,omkl.rum och kontor.


Kontaktvägen 1

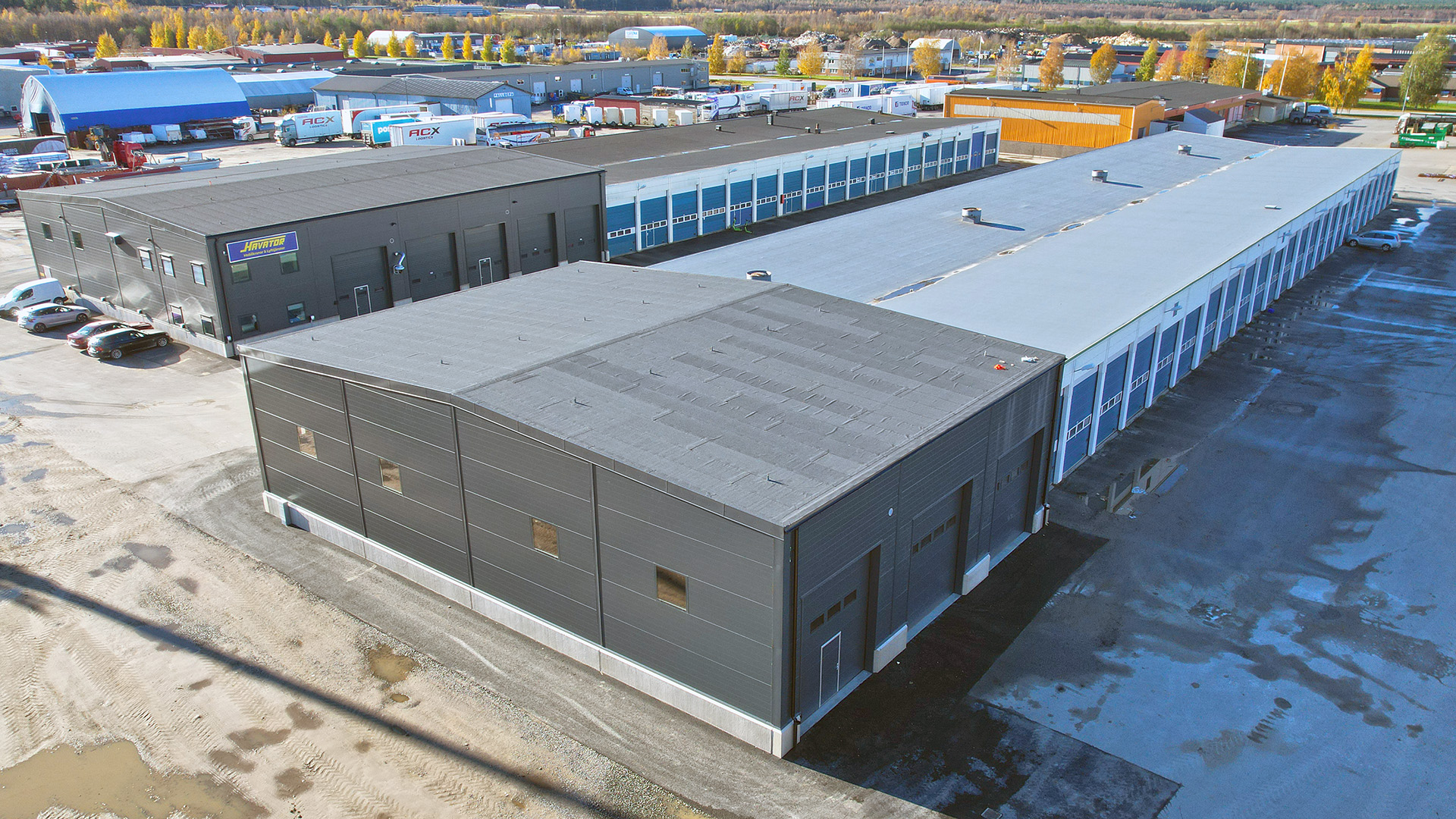

Utbyggnad för Havator och ACX på Kontaktvägen 1

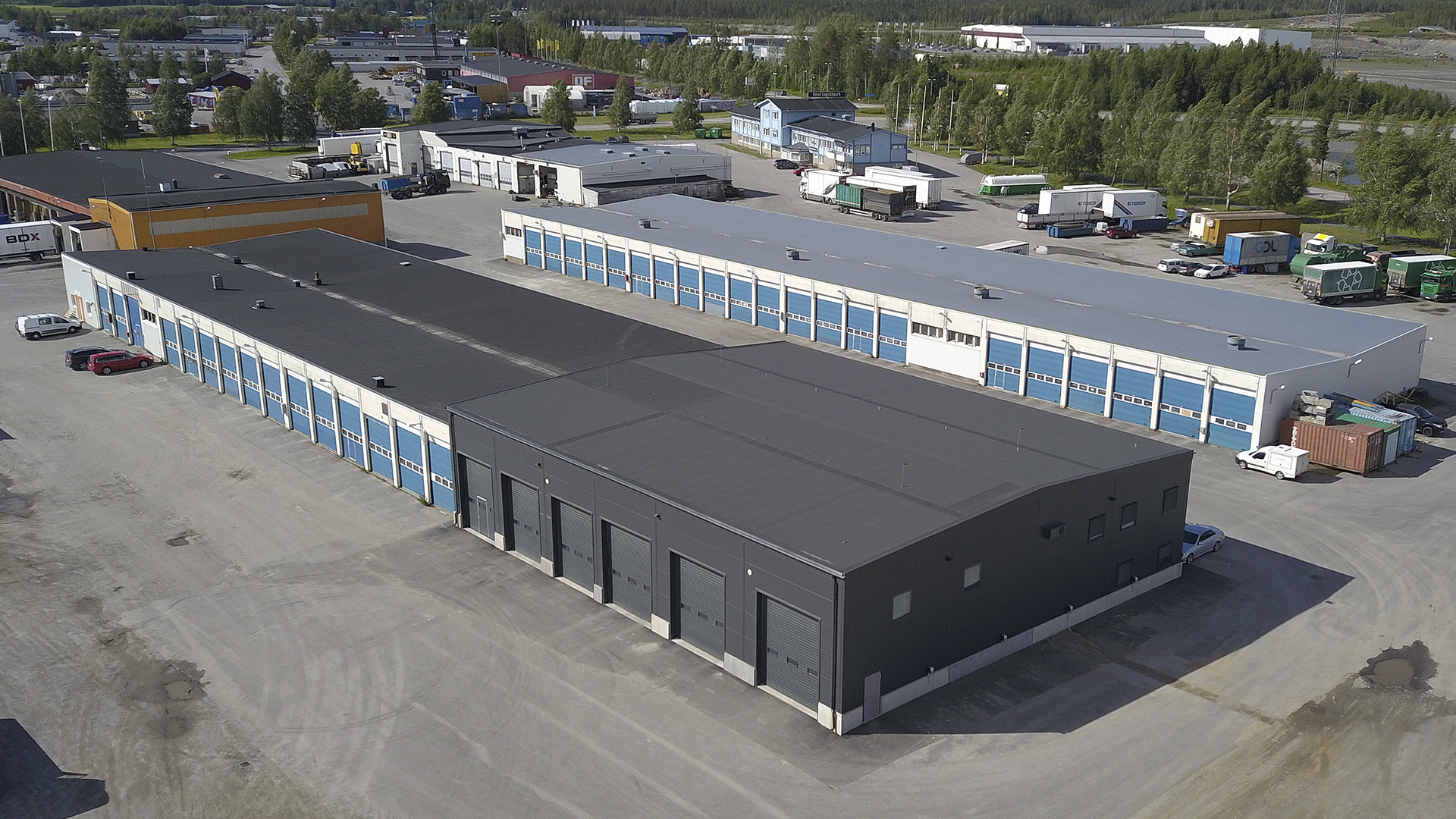

Med start 2020-06 och inflytt 2021-01-01 så har vi för Havator byggt garage med travers

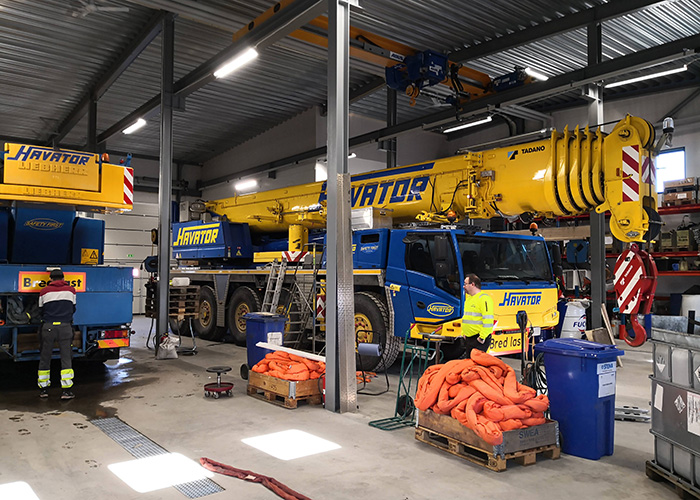

och förstärkt grundplatta, De har även fått fika- ,omkl.rum och kontor
För ACX har vi byggt 3 st 25 meters lastbilsgarage med oljeavskiljare och maskinstyrda portar.

Kontaktvägen 5

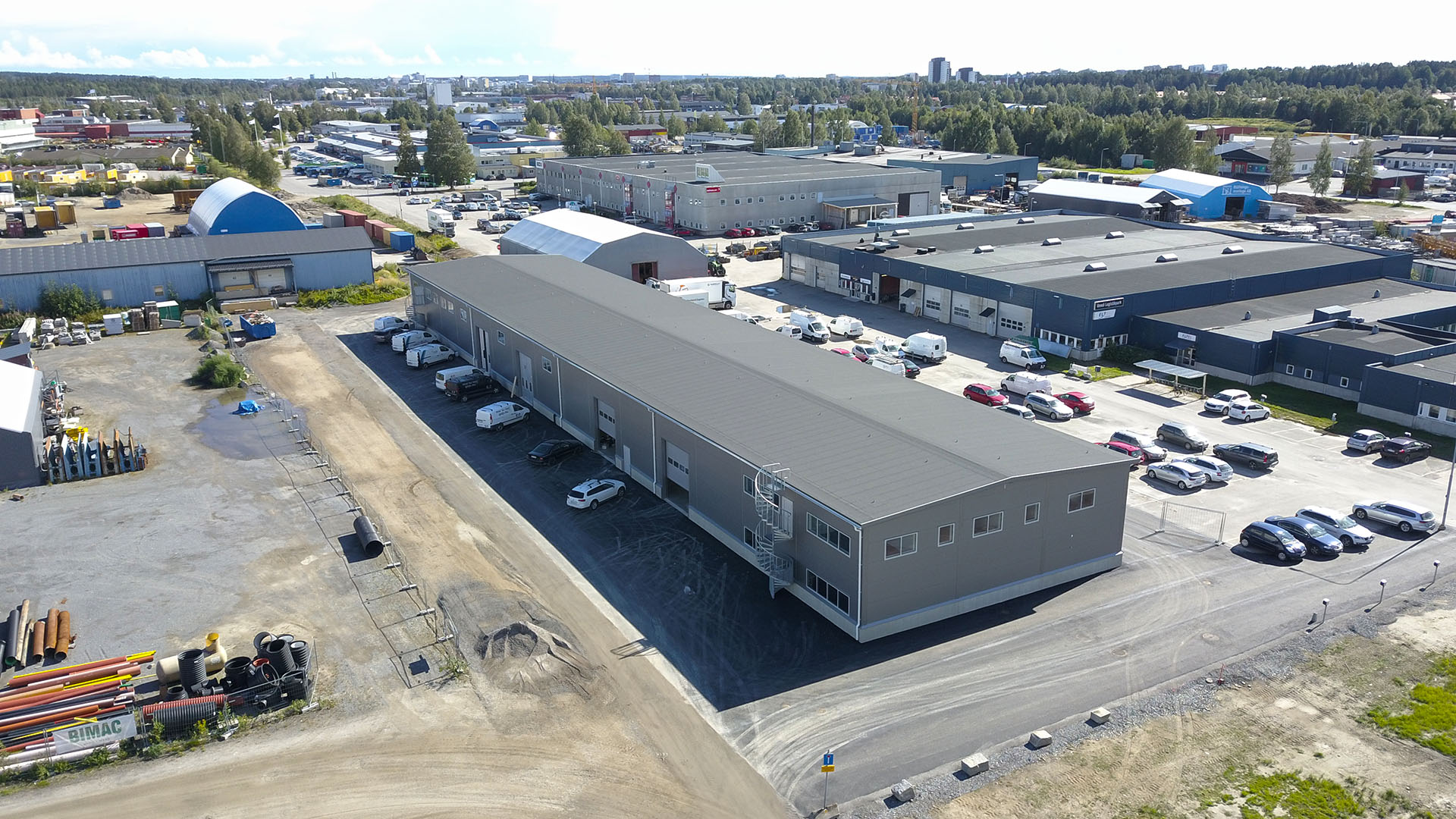

På Kontaktvägen 5 har vi färdigställt 2 200 kvm lager och kontor för företagen InfraNord och ES Hydagent. Inflyttningen påbörjades i september 2020.
Framför denna byggnad så har vi möjlighet att uppföra ytterligare en likvärdig byggnad.

2018-05-21

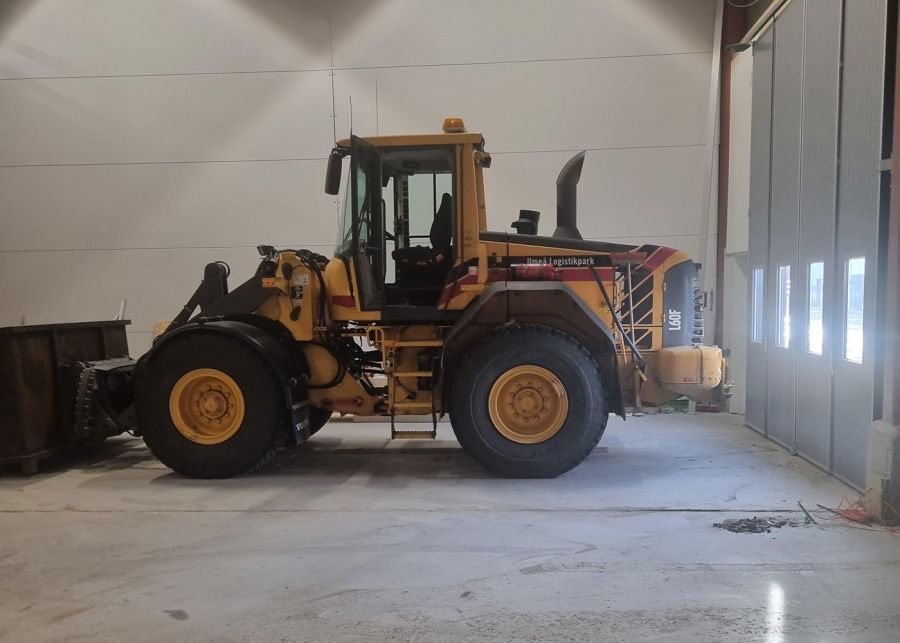

Bergnäsets ställningsmontage har att flyttat in hos oss på adresss Strömvägen 10 under sommaren 2018.
Vi ordningsställde en hårdgjord yta på ca 4 000 kvm samt 2 st lagertält, kontor, garage, personalutrymmen på ca 475 kvm.


Kontaktvägen 7

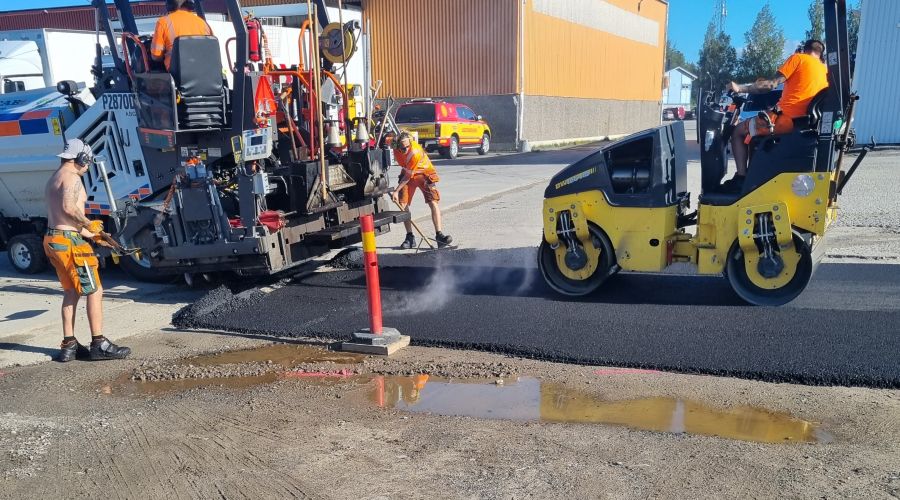

Vi har förstärkt infarten till Kontaktvägen 7 och samtidigt hårdgört ca 3000 kvm markyta,
Rekab kommer att hyra ca 2000 kvm av ytan för uppställning av byggmaterial, bodar m.m.


Strömvägen 8C
Bilfrakt Bothnia flyttar in i nyrenoverade lokaler 20170501 på Strömvägen 8C
Kontoren tillbyggdes 1998 för Telias Regionledning. De är bygggda med stora fina ljusinsläpp både från tak och via entrepartier.
Komfortkyla är installerad för att ge en god arbetsmiljö sommartid. Bilfrakt Bothnia kommer att hyra ca 800 kvm fr.om 20170501 och i åtta år framåt.

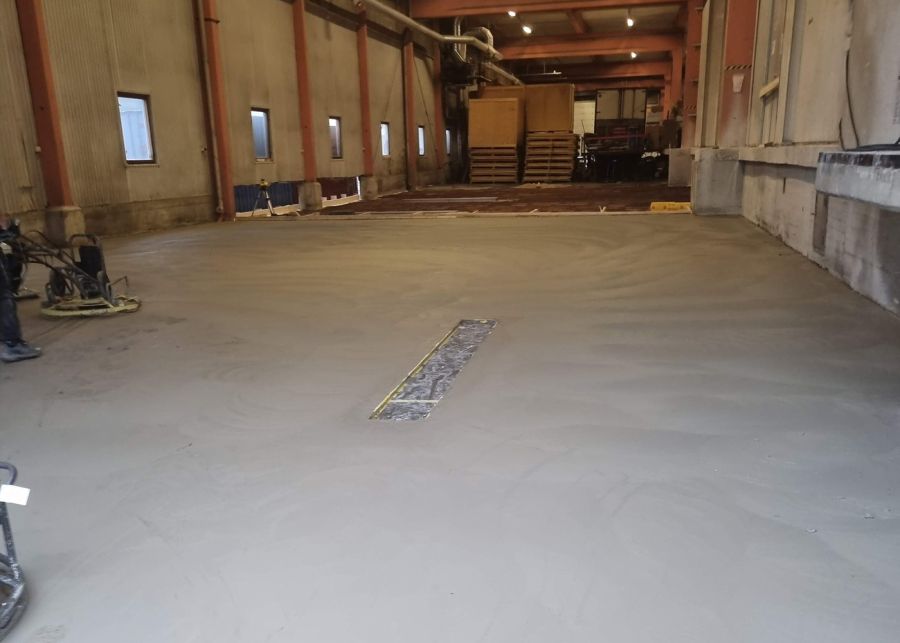

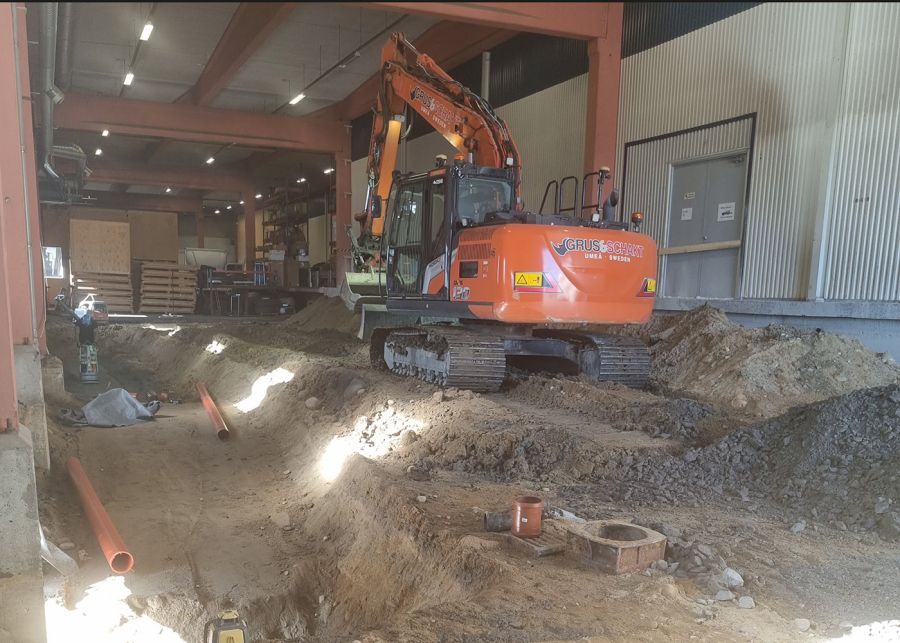

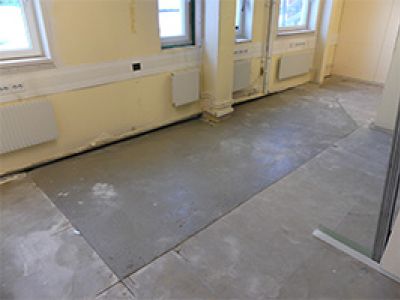

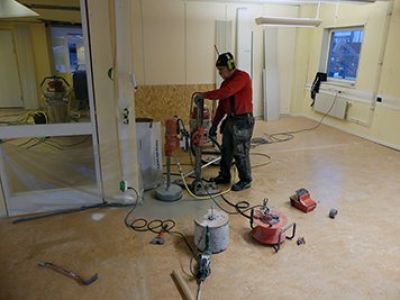

Pålning/Grundförstärkning November 2016 – Maj 2017
I en del av fastigheten på Strömvägen 8 så hade vissa sättningar skett. Anledningen var att tidigare fastighetsägare inte hade pålat vid en tillbyggnad i
fastigheten 1998. Felen var kända när vi köpte in fastigheten 2014, efter ca 2 års utredande och planerande så startade vi ett projekt i november 2016

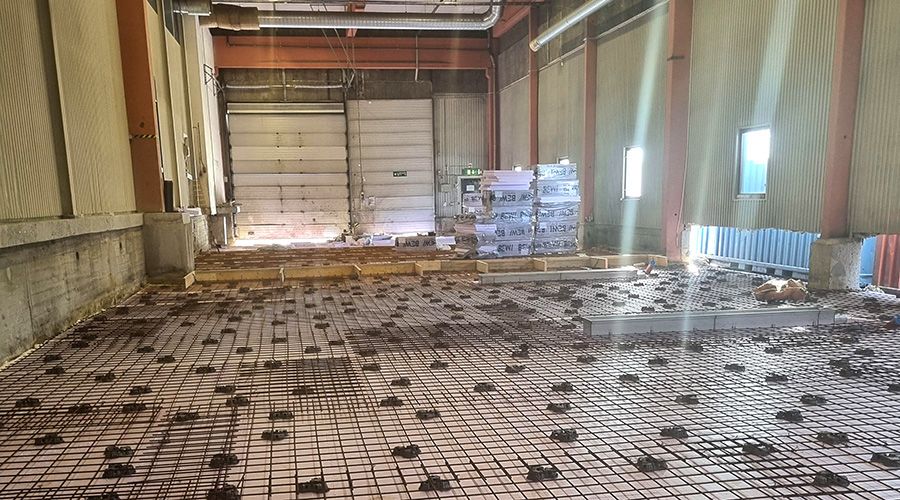

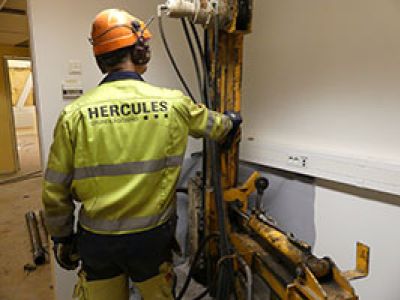

med att grundförstärka betongplattan. Vi kontrakterade ett företag som hade utrustning att påla invändigt där takhöjden endast var 260 cm.

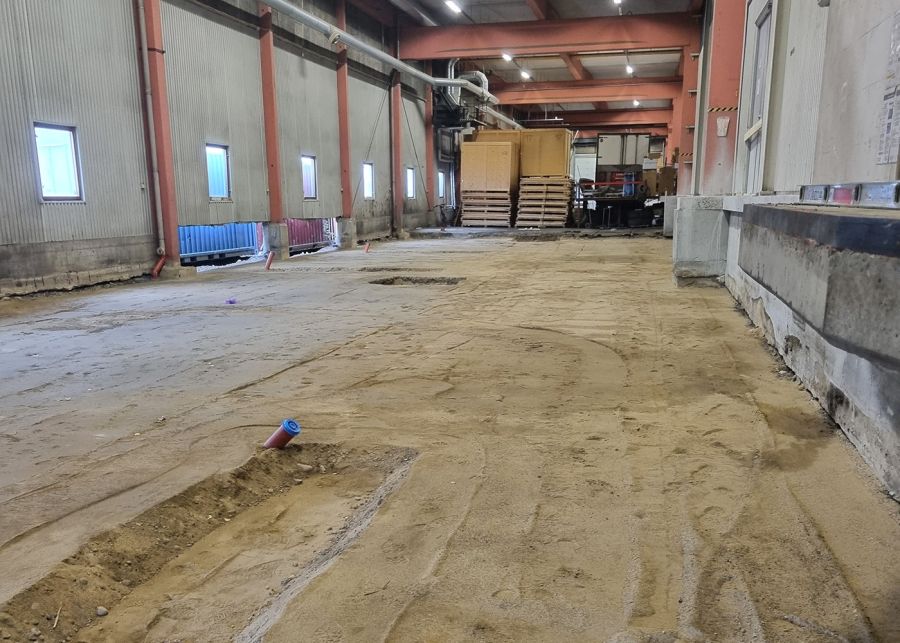

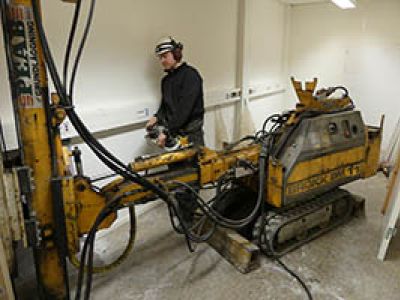

1. Vi borrade ca 75 st borrhål i befintlig betongplattan.

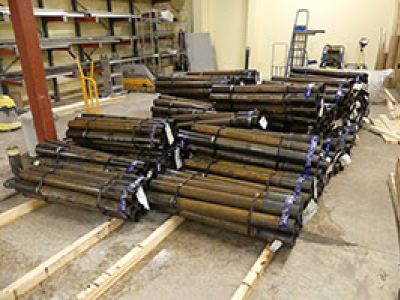

2. I hålen så slogs stålpålar ned meter för meter till i snitt 17 meters djup

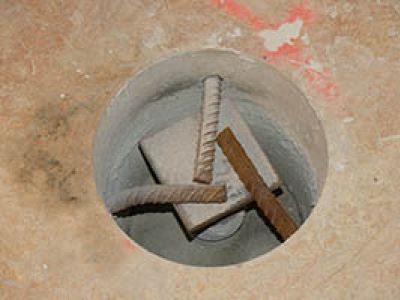

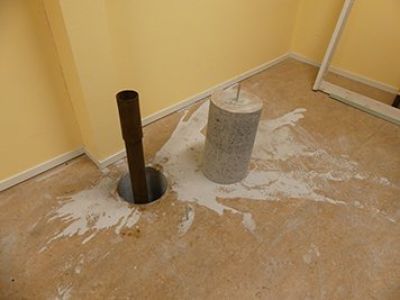

3. Toppen på pålarna förankrades med en speciell armeringskonstruktion i befintlig betongplatta.

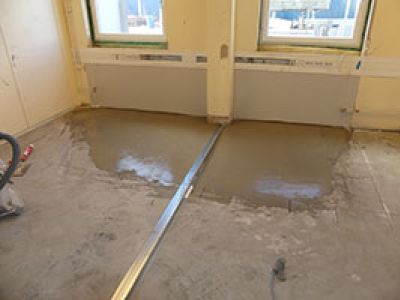

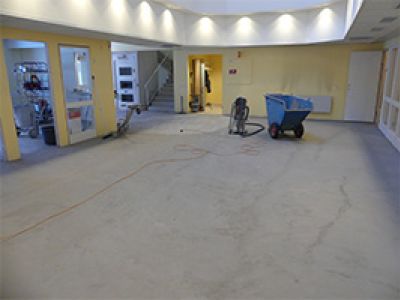

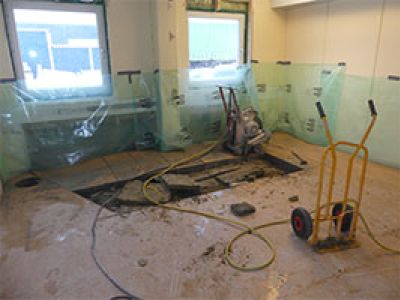

4. Sen gjöts de 75 betonghålen igen för att sen låta mattläggare och målare fixa ytskikten

Resultatet kan ni se i bilderna ovan från Bilfrakts nya lokaler där de hyr från maj 2017.
